任何工程项目中,电气这第一步特别重要和关键,专业性强,设计要求高。设计单位根据QY球友会科技园现有电力装置的总容量、使用负荷、二期项目用电需求等因素,与项目电气组反复沟通,最终决定电气方面分两步走方案,先是增加1000千伏安变压器供电用于基建,然后是在项目竣工前建成和投运3号4号变电所用于二期运营用电。设计方案和各项细化工作的时间节点敲定后,项目电气组就开始紧锣密鼓推进。
与一期项目实施时不同,近年来科技园所处周边地块正在发生变化,原联发、群力等中小企业正在产业转型升级,通园路西侧锦麟、芳华、星萃澜庭等楼盘相继建成,朗诗和邻里中心正在建设之中,而供电电源点只有一座建于十多年前的110kV星红变电站,供电能力相对薄弱,科枝园二期项目用电遇到了容量受限的问题。

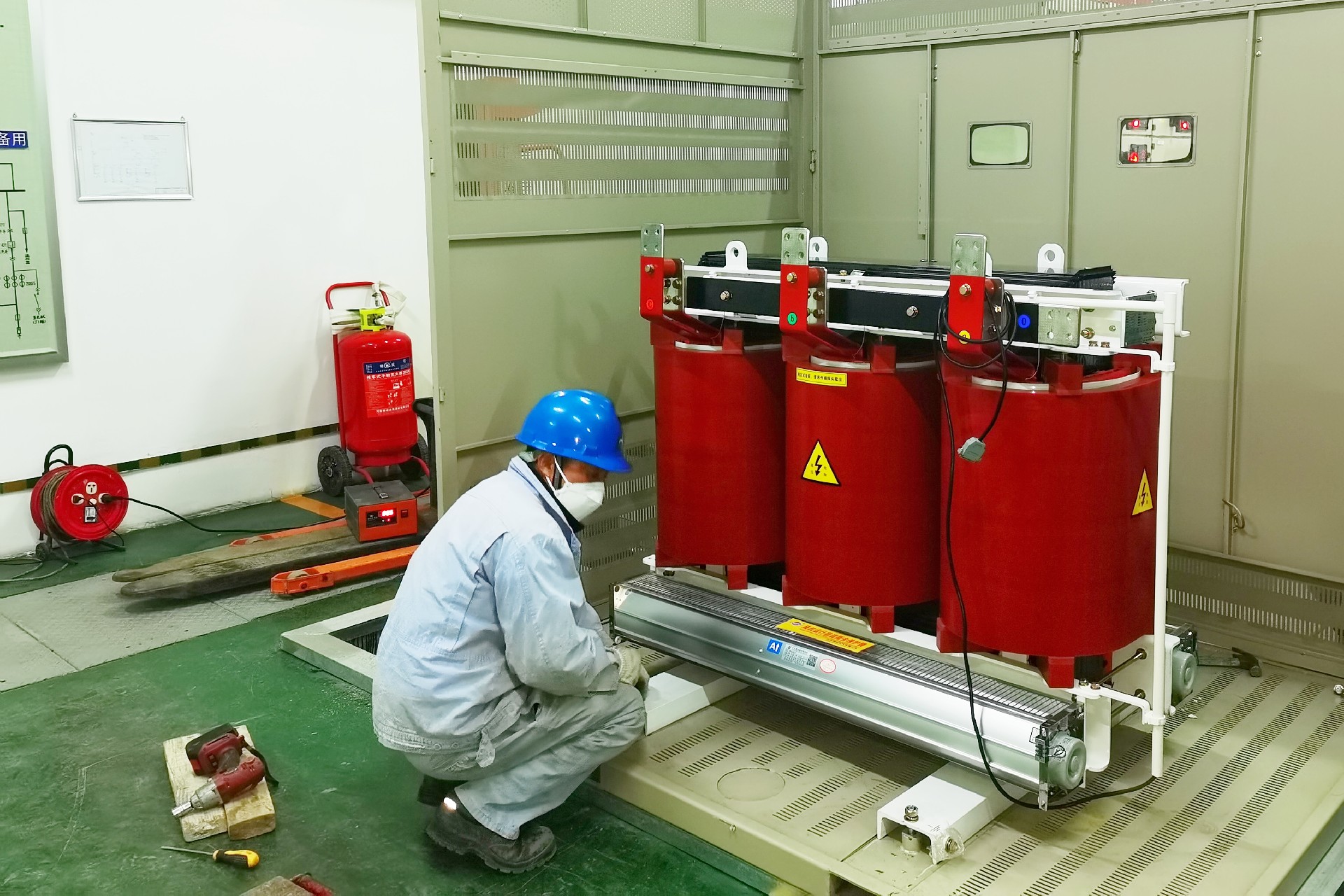

为此电气组负责人杨振环,利用自身几十年的专业知识和相关资源,在园区供电、设计院之间反复沟通,努力寻求最合理的解决方案。8月份邀约园区供电客服中心和设计院人员到科技园现场洽谈,确认用电供需,并组织现场勘察,最终确认了在1号主变电所的空余部位放置一台1000KVA变压器,供基建用电,取消设置户外箱式变电站供电,该方案大大节省了采购或租赁费用。
为争取时间,项目用电申请、相关资料准备、申请流程同时进行,8月30日二期项目备案证下发后,第二天立刻补送资料到供电公司争取早日上会审批。供电公司先后经过两次业务扩充会议反复讨论和答复,最终于11月初正式下发恒华创投有限公司关于QY球友会科技园二期项目用电咨询答复书,调整后送审的电气设计图纸合格证明也于12月2日签收。
考虑到时间紧迫,恒华公司领导和专职人员,从10月下旬开始连续对邀标单位如成套开关柜、变压器生产厂以及电力安装单位进行现场考察和选优,确定中标单位。

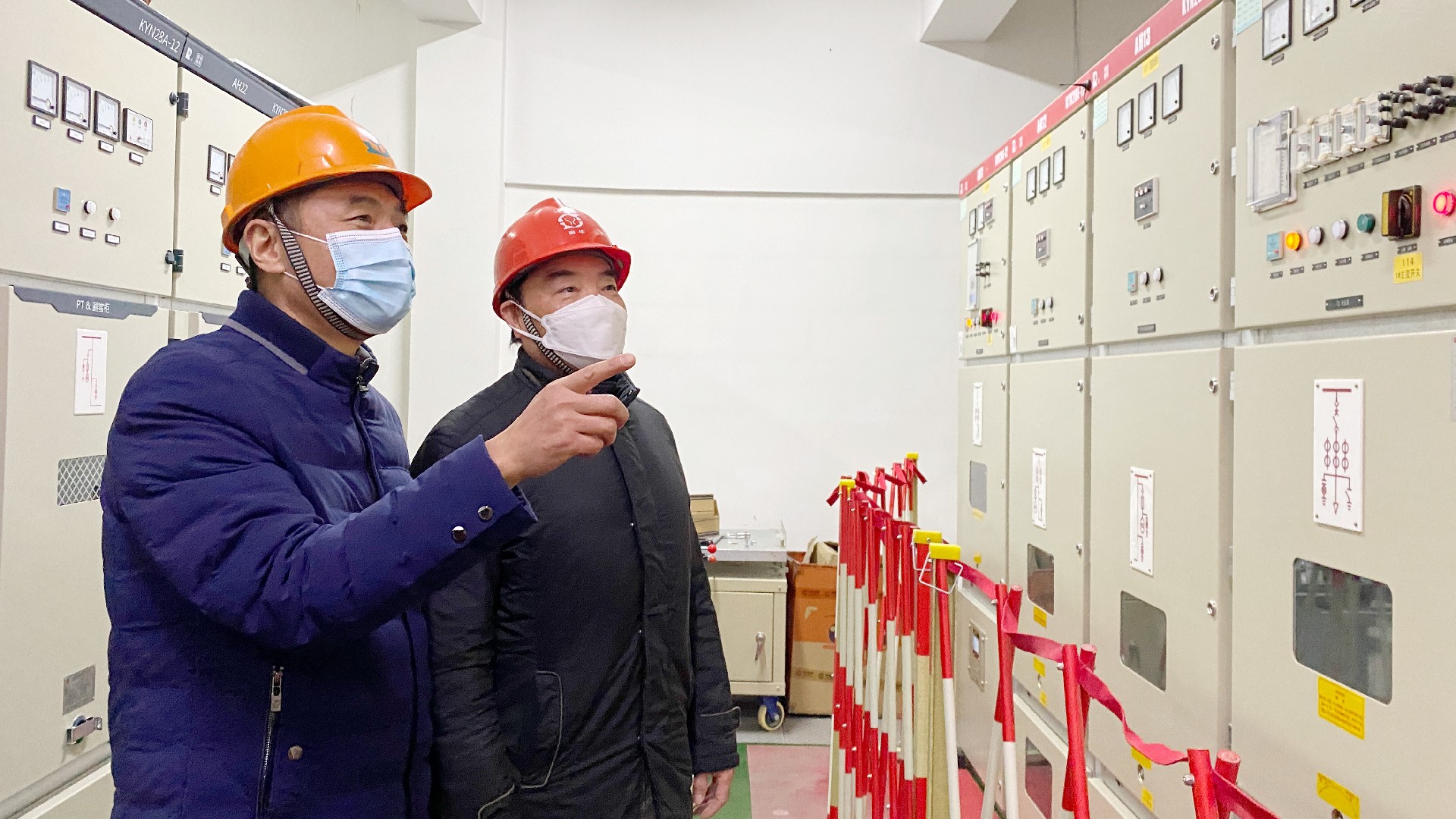

目前正值疫情放开后的第一波高发期,恒华公司和施工单位相关作业人员均受到了波及,时间紧人手少作业难度加大。为此,恒华项目电气组杨振环和秦刚两人,为了保证项目进度,早已没有了双休和正常上下班,一心围绕进度,现场协调沟通,整合多方力量,确保要实现一月中旬通电这个目标。
